Software de orçamento de obra é a ferramenta que guarda os insumos, as composições, o BDI e as propostas de uma empresa, e calcula o preço de cada obra a partir deles. Para uma instaladora ou uma empresa de engenharia, a pergunta certa não é qual software tem mais composições prontas. É qual deles mostra, no meio da obra, se a margem que foi vendida ainda está lá.
Este texto compara as quatro opções que uma instaladora tem (planilha, software feito para construtora, ERP com módulo de obras e sistema sob medida ou integração), lista o que a ferramenta precisa fazer, traz uma tabela de critérios de escolha e o custo que não aparece na proposta de nenhuma delas. Também diz quando a planilha bem feita ainda é a melhor resposta.
Por que a maior base de composições não resolve
Quem procura um software para orçamento de obra encontra quase sempre a mesma promessa: milhares de composições prontas, bases de referência públicas como o SINAPI, cálculo automático por metro quadrado. Isso é útil para quem constrói casa e prédio, em que o custo se espalha por centenas de insumos de valor parecido e os índices de tabela funcionam razoavelmente.
A conta de uma instaladora é outra. Num orçamento de obra de climatização com sistema VRF, para um escritório de 1.200 m², o custo direto é de R$ 720 mil. Três itens fazem 80% dele: condensadoras (R$ 300 mil), mão de obra (R$ 156 mil) e evaporadoras (R$ 120 mil). Nenhum desses números vem de base pública:
- Equipamento vem de cotação de fornecedor, com data e validade, e pode mudar em semanas.
- Mão de obra vem da produtividade da sua equipe: 2.400 homens-hora a R$ 65 só valem se a equipe de fato instala naquele ritmo.
- Locação e mobilização dependem do acesso, da altura e da distância daquela obra.
Nessa obra, o realizado fechou em R$ 793,5 mil. O lucro planejado de R$ 61,7 mil virou um prejuízo de R$ 11,8 mil. Nenhuma base de composições teria evitado isso. O que teria ajudado é uma ferramenta que comparasse cada compra e cada hora com a linha do orçamento enquanto a obra ainda estava em andamento. Essa é a tese desta página: o software certo é o que liga o orçamento ao realizado com os números da própria empresa.
As quatro opções de software de orçamento de obra
Na prática, uma instaladora escolhe entre quatro caminhos. Cada um resolve bem uma parte do problema e deixa outra de fora.
| Opção | O que resolve bem | Onde costuma falhar para a instaladora |
|---|---|---|
| Planilha | Flexível, sem custo de licença, o orçamentista domina | Uma cópia por proposta, preço sem data, nenhuma ligação com o realizado |
| Software de orçamento feito para construtora | Bases de referência, composições prontas, relatórios de proposta | Composições de obra civil, produtividade de tabela, pouco ou nenhum vínculo com compras e horas |
| ERP com módulo de obras | Compras, estoque, financeiro e fiscal no mesmo lugar | O orçamento é raso ou fica fora, e o centro de custo da obra não tem os itens do orçamento |
| Sistema sob medida ou integração | Segue a regra da empresa e liga orçamento, compras e horas | Exige processo definido, investimento e alguém responsável por manter |
A coluna da direita fala de padrões comuns, não de produtos específicos. Há software de orçamento que conversa com compras e ERP com orçamento razoável. O ponto é saber o que perguntar, e isso vem do que a instaladora precisa.

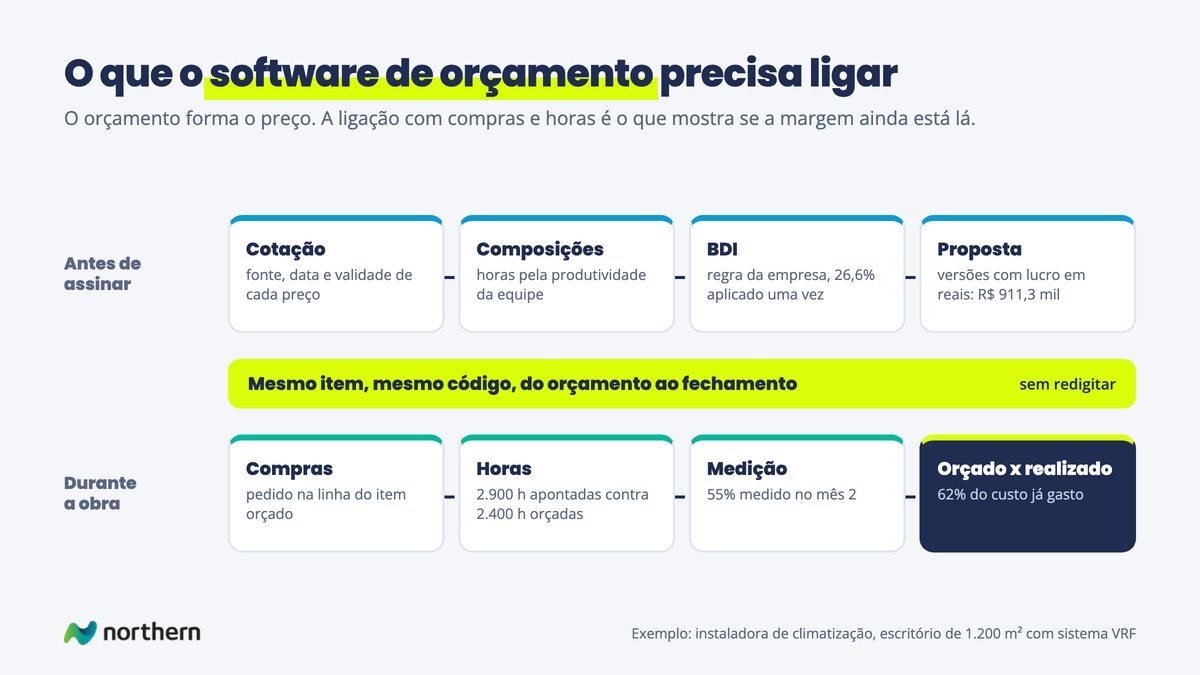

O que o software precisa fazer para uma instaladora
Cinco funções separam uma ferramenta que forma preço de uma que protege margem. Nenhuma delas é sofisticada. Todas dependem de o dado ter origem e de ele ser o mesmo do orçamento até o fechamento.
- Cotação com fonte e data. Cada preço de insumo guarda o fornecedor, a data e a validade. Quando a proposta é assinada 40 dias depois, a ferramenta mostra quais preços venceram, começando pelos itens da classe A. No exemplo do VRF, o cobre foi cotado num dia e comprado em outro preço, e parte dos R$ 28 mil a mais em materiais nasceu aí.
- Composições com a produtividade própria. A composição diz quantas horas a sua equipe leva para instalar uma unidade. Ela começa com um índice de referência e é corrigida pelo que as últimas obras mostraram. Se a obra anterior levou 2.900 horas onde o orçamento previa 2.400, a próxima proposta precisa saber disso.
- BDI pela regra da empresa. O BDI é calculado com os percentuais abertos (administração central, seguros e riscos, despesa financeira, lucro e tributos), uma vez só, e com regra explícita para fornecimento de equipamento. No exemplo, os 26,6% levam R$ 720 mil de custo direto a R$ 911,3 mil de preço.
- Versão de proposta. A revisão 3 da proposta guarda o que mudou em relação à revisão 2: escopo, preço, desconto e lucro em reais. Quando o comercial dá 5% de desconto para fechar, a ferramenta mostra a conta: R$ 45,6 mil a menos no preço e, descontados os 8,65% de tributos que também deixam de incidir, R$ 41,6 mil a menos de lucro. São dois terços dos R$ 61,7 mil planejados.
- Ligação com compras e horas da obra. Cada pedido de compra e cada hora apontada cai na mesma linha do orçamento, com o mesmo código. É isso que permite ver no mês 2 que a obra tem 55% medidos e já 62% do custo orçado gasto.

As quatro primeiras funções são do orçamento. A quinta é a que transforma o orçamento em régua da obra, e é a que mais falta nas ferramentas que a instaladora já tem. A comparação item a item, depois que a ligação existe, é assunto do guia de orçado x realizado.
Critérios de escolha, lado a lado
Use a tabela abaixo como roteiro de perguntas para qualquer opção. A resposta certa é a que funciona com os números da sua empresa, e não a que aparece melhor na demonstração.
| Critério | Pergunta para fazer | Por que importa para a margem |
|---|---|---|
| Insumos próprios | Consigo cadastrar equipamento cotado, com fornecedor, data e validade? | Os itens da classe A não estão em base pública |
| Produtividade própria | A composição usa as horas medidas nas minhas obras? | 500 horas a mais a R$ 65 são R$ 32,5 mil |
| BDI aberto | Vejo cada percentual e o lucro em reais, e aplico uma vez só? | BDI copiado ou aplicado duas vezes muda o preço sem ninguém ver |
| Versões | Consigo comparar duas revisões da mesma proposta? | Desconto e mudança de escopo comem lucro em silêncio |
| Mesmo item do orçamento ao realizado | O pedido de compra e a hora apontada caem na linha do orçamento? | Sem isso, orçado e realizado não se comparam |
| Medição x custo | Vejo o percentual medido ao lado do percentual de custo gasto? | É o sinal que aparece no mês 2, não no fechamento |
| Saída dos dados | Consigo exportar ou consultar os dados sem depender do fornecedor? | Os números das obras passadas são a melhor base do próximo orçamento |
| Quem mantém | Quem atualiza preços, composições e regras quando a empresa muda? | Ferramenta sem dono vira planilha de novo em um ano |
Dois critérios costumam ficar de fora da avaliação e pesam mais do que parecem: a saída dos dados e quem mantém. Uma ferramenta que guarda bem o histórico, mas não deixa a empresa usar esse histórico fora dela, prende o principal ativo do orçamentista, que é saber quanto as obras passadas de fato custaram.
O custo escondido de cada opção
O preço da licença ou do projeto é o custo que aparece. O que não aparece é o tempo gasto para fazer o dado andar de um lugar para outro, e o erro que nasce nesse caminho.
- Planilha: retrabalho a cada proposta. Cada orçamento começa da cópia do último. Preço vencido, linha fora da soma e BDI de outra obra viajam junto. A planilha de orçamento de obra mostra como estruturá-la para que esses erros apareçam.
- Software de construtora: adaptação permanente. As composições prontas não servem, então o orçamentista cria as próprias e mantém duas bases. Se a ferramenta não fala com compras, o realizado continua em outra planilha.
- ERP com módulo de obras: dado digitado duas vezes. O orçamento é feito fora e redigitado no ERP quando o contrato fecha. Numa planilha real de 150 a 200 linhas, a 1 minuto por linha, são de 2,5 a 3,3 horas por obra só para redigitar. Com 30 obras por ano, de 75 a 100 horas. E o centro de custo do ERP raramente tem os mesmos itens do orçamento.
- Sob medida ou integração: manutenção e dono. O sistema segue a regra da empresa, mas a regra muda. Sem alguém responsável por ajustar e sem documentação, a empresa troca a dependência do orçamentista pela dependência de quem fez o sistema.
O custo escondido comum às quatro é o mesmo: o item do orçamento que não tem par no realizado. Quando a compra de cobre entra como “material diverso” e as horas entram por funcionário e não por serviço, o desvio de R$ 73,5 mil existe, mas não tem onde aparecer. O guia de custo de obra mostra como apropriar cada gasto à linha certa.
Quando sob medida ou integração faz sentido, e quando não faz
Um software sob medida ou uma integração de sistemas fazem sentido quando o problema não é calcular o preço, e sim ligar o que já existe. Os sinais costumam ser estes:
- Volume de obras. A empresa faz dezenas de propostas por mês e fecha obras suficientes para que a redigitação e a conferência ocupem gente de forma permanente.
- Sistemas que não conversam. Já existe um ERP para compras e financeiro, um apontamento de horas e um orçamento em planilha, e ninguém junta os três sem esforço manual.
- Regra própria. O BDI por tipo de fornecimento, a produtividade por tipo de serviço e as aprovações de desconto são regras da empresa que nenhum pacote pronto representa sem gambiarra.
- Margem que some sem explicação. Obras parecidas fecham com resultados muito diferentes e ninguém sabe dizer, item a item, por quê.
Muitas vezes a resposta não é trocar tudo, e sim integrar. Se o ERP já cuida bem de compras e do fiscal, ligar o orçamento a ele pelo mesmo código de item resolve mais do que substituir os dois. O guia de sistemas legados ajuda a decidir o que manter.
E há o caso em que não faz sentido. Uma empresa pequena, com poucas obras por ano e o diretor acompanhando cada uma de perto, fica bem com uma planilha bem feita: insumos com data, composições com a produtividade medida, BDI numa aba só e uma aba de realizado preenchida toda semana. Com dez obras por ano, a redigitação custa poucas horas por ano, e um sistema novo traria mais custo e mais manutenção do que ganho. O passo certo para essa empresa é organizar a planilha e o hábito de lançar o realizado, não comprar software.
Como testar antes de escolher
Demonstração com dado do fornecedor mostra a ferramenta no melhor cenário. O teste que importa usa uma obra sua que já fechou, de preferência uma que deu prejuízo.
- Refaça o orçamento dentro da ferramenta. No exemplo do VRF, os 8 itens, os 2.400 homens-hora a R$ 65 e o BDI de 26,6% precisam chegar aos mesmos R$ 911,3 mil. Se não chegam, descubra por quê antes de seguir.
- Lance o realizado dos dois primeiros meses. Os pedidos de compra e as horas apontadas, como eles realmente foram registrados na empresa, sem limpar o dado antes.
- Veja se o sinal do mês 2 aparece. A obra tinha 55% medidos e 62% do custo orçado gasto. Se a ferramenta mostra isso sem montagem manual, ela liga orçamento e realizado. Se para ver isso alguém precisa exportar e cruzar numa planilha, ela não liga.
- Gere a próxima proposta com o realizado. A composição de instalação deveria agora refletir a produtividade que a equipe teve. Se isso exige redigitar, a ferramenta não aprende com as obras.
Esse teste leva alguns dias e evita uma escolha de anos. Ele também mostra quanto da sua própria informação está em condições de entrar em qualquer sistema, o que vale para a decisão sobre IA para orçamento de obra: nenhuma ferramenta aprende com histórico que não foi registrado.
Quando a planilha deixa de dar conta
A planilha deixa de dar conta quando o orçamento e o realizado moram em lugares diferentes e ninguém consegue juntá-los a tempo. Cada proposta tem sua versão, as horas estão no apontamento, as compras estão no ERP, e a pergunta da diretoria (esta obra ainda vai sobrar dinheiro?) só tem resposta no fechamento, quando o prejuízo de R$ 11,8 mil já aconteceu.
Nesse ponto, a escolha do software deixa de ser sobre o orçamento e passa a ser sobre o caminho do dado. A regra sai da planilha e vira sistema: insumos com fonte e data, composições com a produtividade real, BDI pela regra da empresa, e compras e horas lançadas contra o mesmo item. Com orçado e realizado no mesmo lugar, o número que a diretoria vê na segunda-feira é o mesmo que o orçamentista usou para formar o preço, e é nele que ela confia. A rotina de acompanhar a obra com esse número está em controle de obras, e a passagem da planilha para um painel confiável em da planilha ao dashboard.
Por onde seguir
Para o método por trás de qualquer ferramenta, o guia de orçamento de obra e a planilha de orçamento de obra, aba por aba. Para saber em quais itens concentrar a cotação, a curva ABC de obra. Para acompanhar a obra depois da assinatura, o orçado x realizado, o custo de obra e a medição de obra. Para a lógica de preço e desconto, a formação de preço de venda e a margem de contribuição. E para a decisão de sistema, o software sob medida, a integração de sistemas e a DRE gerencial que soma o resultado obra a obra.
Perguntas frequentes
O que é um software de orçamento de obra?
É a ferramenta que guarda insumos, composições de custo, BDI e propostas, e calcula o preço de cada obra a partir deles. Os mais conhecidos vêm com bases de referência e composições prontas, feitas para obra civil. Para uma instaladora, o valor do software está menos no cálculo e mais em guardar a origem de cada número. O melhor deles ainda liga o orçamento às compras e às horas da obra.
Qual o melhor software para orçamento de obra de instaladora?
É o que trabalha com os números da própria empresa e liga o orçamento ao realizado. A instaladora ganha ou perde a obra em poucos itens, como equipamento cotado, homem-hora e locação, que não estão em base pública. Por isso, a quantidade de composições prontas pesa pouco na escolha. Pese mais a cotação com data, a produtividade própria, o BDI aberto e a ligação com compras e horas.
Software de orçamento para construtora serve para instaladora?
Serve para formar o preço, com adaptação. As composições prontas e as bases de referência foram feitas para obra civil, então a instaladora acaba criando as próprias composições e mantendo duas bases. O ponto fraco costuma ser o vínculo com compras e horas, que fica de fora. Vale testar com uma obra sua antes de decidir.
O SINAPI serve para orçar obra de climatização ou elétrica?
Pode servir como referência para alguns serviços, mas não resolve o principal. Numa obra de climatização, equipamento e mão de obra fazem a maior parte do custo. O equipamento vem de cotação de fornecedor e a mão de obra depende da produtividade da sua equipe. Base pública de referência ajuda a conferir ordem de grandeza, não a garantir a margem.
O ERP com módulo de obras substitui o software de orçamento?
Depende de quão bem o módulo trata o orçamento. Muitos ERPs cuidam bem de compras, estoque, financeiro e fiscal, mas o orçamento continua sendo feito fora e redigitado quando o contrato fecha. O problema aparece quando o centro de custo da obra não tem os mesmos itens do orçamento. Aí orçado e realizado existem, mas não se comparam.
Quanto custa redigitar o orçamento no ERP?
Faça a conta com os seus números. Numa planilha real de 150 a 200 linhas, a 1 minuto por linha, são de 2,5 a 3,3 horas por obra. Com 30 obras por ano, de 75 a 100 horas só de redigitação. O custo maior, porém, é o erro que nasce no caminho, quando o item entra com outro nome e o desvio deixa de ter onde aparecer.
Quando vale a pena um sistema sob medida para orçamento de obra?
Quando o problema é ligar o que já existe, e não calcular o preço. Os sinais são volume alto de propostas, ERP, apontamento de horas e planilha que não conversam, regras próprias de BDI e de desconto, e obras parecidas fechando com resultados muito diferentes. Muitas vezes a resposta é integrar o orçamento ao ERP pelo mesmo código de item, em vez de trocar tudo. Sem processo definido e sem alguém responsável por manter, o sistema não se sustenta.
Empresa pequena precisa de software de orçamento de obra?
Nem sempre. Uma instaladora com poucas obras por ano e o diretor acompanhando cada uma de perto fica bem com uma planilha bem feita. Ela precisa ter insumos com data, composições com a produtividade medida, o BDI numa aba só e uma aba de realizado preenchida toda semana. Nesse porte, um sistema novo traz mais custo e manutenção do que ganho.
Como testar um software de orçamento de obra antes de comprar?
Use uma obra sua que já fechou, de preferência uma que deu prejuízo. Refaça o orçamento na ferramenta e confira se chega ao mesmo preço. Lance o realizado dos primeiros meses como ele foi registrado de verdade. Se a ferramenta mostrar sem montagem manual que a obra tinha mais custo gasto do que medição, ela liga orçamento e realizado.
O que perguntar ao fornecedor de software de orçamento de obra?
Pergunte se dá para cadastrar equipamento cotado com fornecedor, data e validade. Pergunte se a composição usa as horas medidas nas suas obras e se o BDI aparece aberto, com o lucro em reais. Pergunte se o pedido de compra e a hora apontada caem na linha do orçamento e se dá para comparar versões da proposta. Por fim, pergunte como você tira os seus dados de lá e quem mantém preços e regras atualizados.
