Metodologia Scrum: o guia completo (e por que Scrum não é metodologia)

Neto Concon14 min de leitura

Scrum: framework, não metodologia: ciclo contínuo: Planning, Daily, Review e Retrospectiva

Quase todo texto em português chama Scrum de metodologia. O documento oficial que o define, o Scrum Guide, escrito pelos dois criadores, abre dizendo que ele é um framework leve. A diferença não é preciosismo de vocabulário: ela explica por que tanta empresa diz que faz Scrum e não colhe nada.

Este texto percorre o framework como ele está definido hoje, na revisão de 2020: três pilares, cinco valores, três responsabilidades, cinco eventos e três artefatos. E termina no assunto que quase ninguém trata, que é quando Scrum não é a escolha certa.

Framework, não metodologia

Uma metodologia diz o que fazer. Ela entrega a sequência de passos, e você a segue. Um framework diz onde as decisões acontecem, quem decide e com que frequência, e deixa o conteúdo das decisões com você.

Scrum é do segundo tipo, e é deliberadamente incompleto. Não diz como estimar, não escolhe ferramenta, não define quantos testes escrever. Cabe ao time preencher esses espaços, e é por isso que dois times fazendo Scrum corretamente podem trabalhar de formas bem diferentes.

Essa incompletude é a origem do problema mais comum. Quem espera receita adota os rituais, mantém o resto como estava, e conclui em seis meses que Scrum não funciona. O que não funcionou foi tratar moldura como manual. Scrum é o mais adotado dos métodos ágeis, o que ajuda a explicar por que é também o mais deturpado.

Os 3 pilares e os 5 valores

Scrum se apoia no empirismo: decisões saem da observação do que aconteceu, não da previsão do que deveria acontecer. Isso se sustenta em três pilares, e vale ler cada um como uma pergunta:

  • Transparência. O trabalho e o resultado estão visíveis para quem faz e para quem recebe? Processo opaco impede inspeção, e inspeção sem transparência produz decisão errada com aparência de dado.
  • Inspeção. Os artefatos e o progresso são examinados com frequência suficiente para detectar desvio? Inspeção rara transforma pequeno desvio em retrabalho grande.
  • Adaptação. Quando o desvio aparece, alguma coisa muda? Inspecionar e não ajustar é teatro, e é o estágio final de quase toda adoção que fracassa.

Sobre os pilares ficam cinco valores: compromisso, foco, abertura, respeito e coragem. Parecem enfeite de parede até o dia em que faltam. Sem abertura ninguém diz que a tarefa não vai sair, e a Daily vira relatório de fachada. Sem coragem, ninguém aponta que o objetivo da Sprint deixou de fazer sentido na terça-feira.

As 3 responsabilidades

O Scrum Team tem até dez pessoas, sem subtimes e sem hierarquia interna. Dentro dele existem três responsabilidades, e as duas primeiras são as mais mal compreendidas do framework:

Responsabilidade É responsável por Não é
Product Owner Maximizar o valor do produto e gerir o Product Backlog: o que entra, em que ordem, e que ninguém mais reordene por fora Gestor de pessoas, nem um comitê. É uma pessoa só, com autoridade real sobre a ordem
Scrum Master A eficácia do time e a adoção correta do Scrum: remover impedimentos, garantir que os eventos aconteçam e sejam úteis dentro do prazo Líder técnico, nem chefe do time. Não orienta tecnicamente os Developers nem distribui tarefas
Developers Criar um Incremento utilizável a cada Sprint, montar o Sprint Backlog, manter a qualidade e ajustar o plano diariamente Executores de uma lista pronta. São eles que decidem como o trabalho é feito

Vale insistir no Scrum Master, porque o erro é caro e este blog já o cometeu ao descrevê-lo como um líder com bom conhecimento técnico para orientar os desenvolvedores. Não é isso. O Scrum Guide o define como um líder que serve, e a diferença aparece na prática: um líder técnico responde perguntas de implementação, um Scrum Master remove o motivo pelo qual a pergunta ficou dois dias sem resposta. Quando a mesma pessoa acumula os dois papéis, o time perde quem cuidava do processo, porque a urgência técnica sempre ganha.

O outro erro comum é distribuir as tarefas na Planning, com um responsável por item. Isso desmonta a auto-organização que faz o framework funcionar: os Developers puxam o trabalho conforme a Sprint anda, e a capacidade de remanejar no meio do caminho é justamente o que se está comprando. Times que funcionam assim tendem a ser os mesmos que conseguem operar com autonomia real.

Os 5 eventos e seus prazos

São cinco, e o primeiro contém os outros quatro. Todos têm prazo máximo, e o prazo é parte da regra, não sugestão:

Evento Prazo Para que serve
Sprint Um mês ou menos, duração fixa É o contêiner dos demais. Assim que uma termina, a próxima começa, sem intervalo
Sprint Planning Até 8h Responde três perguntas: por que esta Sprint é valiosa, o que pode ser entregue, e como o trabalho será feito
Daily Scrum 15 min, todo dia útil Os Developers ajustam o plano do dia em função do objetivo da Sprint
Sprint Review Até 4h Inspecionar o resultado com quem recebe o produto, e ajustar o backlog com o que se aprendeu
Sprint Retrospective Até 3h Inspecionar como o time trabalhou: pessoas, interações, processo e definição de pronto

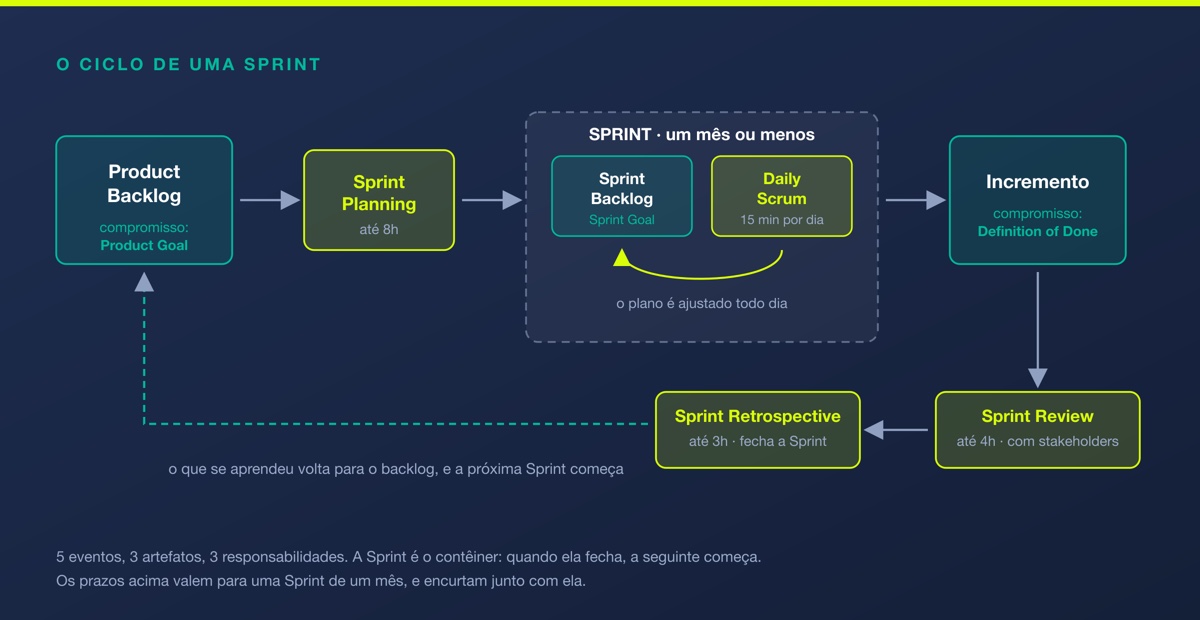

Diagrama do ciclo de uma Sprint: do Product Backlog à Sprint Planning, à Sprint com Sprint Backlog e Daily Scrum, ao Incremento, e às Sprint Review e Retrospective, com os prazos de cada evento

Os prazos valem para uma Sprint de um mês e encurtam proporcionalmente: em Sprint de duas semanas, a Planning tem até quatro horas.

Dois pontos merecem atenção. A Daily é dos Developers, não é reunião de status para um gestor, e o Scrum Guide de 2020 removeu as três perguntas obrigatórias que todo mundo ainda recita. E a Review não é uma demonstração: é uma sessão de trabalho em que quem recebe o produto opina e o backlog muda ali. Apresentação em que ninguém pode discordar não é Review.

A Retrospective é o evento que primeiro é sacrificado quando o prazo aperta, e é o único cuja função é melhorar o próprio time. Ela funciona melhor com uma técnica de investigação por trás: os 5 porquês são a mais barata para chegar da reclamação até a causa.

Os 3 artefatos e seus compromissos

Cada artefato carrega um compromisso, que é o que dá a ele um critério de avaliação. Sem o compromisso, o artefato vira lista solta:

Artefato O que é Compromisso
Product Backlog Lista ordenada e viva de tudo que pode melhorar o produto. Única fonte de trabalho do time Product Goal: o objetivo de longo prazo para onde o produto caminha
Sprint Backlog Os itens escolhidos para a Sprint mais o plano de como entregá-los. É dos Developers Sprint Goal: o objetivo único da Sprint, que dá coerência ao conjunto
Incremento Resultado utilizável produzido na Sprint. Pode haver vários numa mesma Sprint Definition of Done: o padrão de qualidade que define o que conta como pronto

Aqui mora outra confusão frequente, que também já apareceu neste blog: descrever o backlog como a lista de tarefas necessárias para concluir um projeto. O Product Backlog não é isso. Ele é do produto, não do projeto, não tem fim previsto, e é ordenado por valor, não por sequência de execução. A lista de tarefas de um período específico é o Sprint Backlog, e é outra coisa.

A Definition of Done é o artefato invisível que mais separa time maduro de time que só usa o vocabulário. Sem ela, cada pessoa tem um conceito próprio de pronto, e o Incremento acumula dívida silenciosa até virar uma fase de estabilização que ninguém planejou.

Uma Sprint de ponta a ponta

Uma empresa quer que o cliente acompanhe o pedido sem ligar para o atendimento. Esse é o Product Goal. O Product Backlog reúne o que serve a ele: consulta por número do pedido, notificação de mudança de etapa, histórico, cancelamento.

Na Planning, o time define o Sprint Goal das próximas duas semanas: permitir que o cliente consulte a situação do pedido sozinho. Note que o objetivo não é uma lista de tarefas, é um resultado. Isso importa porque permite ao time trocar o caminho no meio da Sprint sem perder o rumo. Os Developers escolhem os itens que servem ao objetivo e montam o plano.

Durante a Sprint, as Dailies ajustam o plano. Na quarta-feira descobre-se que a integração com a transportadora demora mais do que o previsto. O time decide entregar a consulta com os dados internos primeiro, o que ainda cumpre o Sprint Goal, e leva a integração para o backlog. Nada disso exige aprovação de fora: é o time se organizando dentro do objetivo acordado.

Na Review, o time mostra a consulta funcionando para o atendimento e o comercial. Alguém observa que metade das ligações pergunta pela nota fiscal, não pela entrega. Essa informação vale mais que a funcionalidade entregue, e o backlog muda por causa dela. Na Retrospective, trata-se do que atrasou a integração.

Repare no formato do que foi entregue: um recorte pequeno e usável, colocado diante de gente real para produzir aprendizado. É a mesma lógica de um MVP de produto digital, aplicada dentro de cada ciclo em vez de uma vez só no começo.

Quando Scrum não é a escolha certa

Scrum foi desenhado para trabalho com incerteza alta, em que o que se aprende no caminho muda o que se vai fazer. Quando essa incerteza não existe, a estrutura vira custo sem contrapartida.

Migrar bases de dados para um servidor externo é o exemplo perfeito do que não pede Scrum, e este blog já o usou como se pedisse. O escopo é conhecido, a ordem das etapas é técnica, e não há hipótese sobre o comportamento de usuário para testar. Não existe nada de útil a inspecionar a cada duas semanas que já não esteja num cronograma. Trabalho assim se beneficia de um fluxo contínuo com limite de trabalho em progresso, no estilo Kanban, ou de um plano por etapas mesmo.

A regra prática funciona bem em três perguntas. O que vamos construir pode mudar por causa do que aprendermos? Se não, Scrum tem pouco a oferecer. Existe alguém com autoridade para reordenar as prioridades? Sem um Product Owner de verdade, as Sprints viram fatias arbitrárias de um plano fixo. O time consegue entregar algo utilizável em uma Sprint? Se depende de três áreas externas para qualquer entrega, o problema é a estrutura, e nenhum ritual resolve isso.

Quando as três respostas são sim, o framework paga por si em poucos ciclos. Quando não são, o mais honesto é escolher outra forma de trabalhar, o que é uma decisão de como conduzir desenvolvimento de software e não uma questão de disciplina do time. Adotar Scrum onde ele não cabe é uma das formas mais comuns de confundir novidade com inovação de verdade: troca-se o vocabulário e mantém-se o problema.

Perguntas frequentes

Scrum é uma metodologia?

Não. O Scrum Guide, documento oficial escrito pelos criadores Ken Schwaber e Jeff Sutherland, define Scrum como um framework leve. A diferença é prática: uma metodologia entrega a sequência de passos a seguir, enquanto um framework define onde as decisões acontecem, quem decide e com que frequência, deixando o conteúdo das decisões com o time. Scrum é deliberadamente incompleto e precisa ser preenchido com práticas que o time escolhe.

Quais são os 3 pilares do Scrum?

Transparência, inspeção e adaptação, que sustentam o empirismo do framework. Transparência é o trabalho estar visível para quem faz e para quem recebe. Inspeção é examinar artefatos e progresso com frequência suficiente para detectar desvio. Adaptação é mudar alguma coisa quando o desvio aparece. Inspecionar sem adaptar é o estágio final de quase toda adoção que fracassa.

Quais são os 5 valores do Scrum?

Compromisso, foco, abertura, respeito e coragem. Parecem enfeite até faltarem: sem abertura ninguém avisa que a tarefa não vai sair, e a Daily vira relatório de fachada; sem coragem, ninguém aponta que o objetivo da Sprint deixou de fazer sentido no meio dela.

Quais são os papéis do Scrum?

O Scrum Guide de 2020 fala em três responsabilidades dentro de um time de até dez pessoas: Product Owner, responsável por maximizar o valor do produto e gerir o Product Backlog; Scrum Master, responsável pela eficácia do time e pela adoção correta do framework; e Developers, responsáveis por criar um Incremento utilizável a cada Sprint e por decidir como o trabalho é feito.

O Scrum Master é o líder técnico do time?

Não, e esse é um dos erros mais caros na adoção. O Scrum Guide define o Scrum Master como um líder que serve, responsável por remover impedimentos e por garantir que os eventos aconteçam dentro do prazo e sejam úteis. Ele não orienta tecnicamente os Developers nem distribui tarefas. Quando a mesma pessoa acumula liderança técnica e Scrum Master, o processo perde o dono, porque a urgência técnica sempre ganha.

Quais são os 5 eventos do Scrum e quanto duram?

A Sprint, de um mês ou menos e duração fixa, é o contêiner dos outros quatro. Sprint Planning tem até 8 horas, Daily Scrum tem 15 minutos por dia útil, Sprint Review tem até 4 horas e Sprint Retrospective até 3 horas. Esses prazos valem para uma Sprint de um mês e encurtam proporcionalmente: numa Sprint de duas semanas, a Planning tem até quatro horas.

Quais são os 3 artefatos do Scrum?

Product Backlog, Sprint Backlog e Incremento, cada um com um compromisso associado. O Product Backlog tem o Product Goal, o objetivo de longo prazo do produto. O Sprint Backlog tem o Sprint Goal, o objetivo único daquela Sprint. O Incremento tem a Definition of Done, o padrão que define o que conta como pronto.

Qual a diferença entre Product Backlog e Sprint Backlog?

O Product Backlog é do produto: uma lista viva e ordenada por valor de tudo que pode melhorá-lo, sem fim previsto, e é a única fonte de trabalho do time. O Sprint Backlog é o recorte de uma Sprint: os itens escolhidos, mais o objetivo e o plano de entrega, e pertence aos Developers. Chamar de backlog a lista de tarefas de um projeto confunde os dois.

A Daily Scrum é uma reunião de status?

Não. A Daily é dos Developers e serve para eles ajustarem o plano do dia em função do Sprint Goal, não para prestar contas a um gestor. O Scrum Guide de 2020 inclusive removeu as três perguntas obrigatórias que muitos times ainda recitam, justamente porque elas empurravam o evento para o formato de relatório.

Quando não usar Scrum?

Quando a incerteza é baixa. Scrum foi desenhado para trabalho em que o que se aprende no caminho muda o que se vai fazer. Uma migração de dados, por exemplo, tem escopo conhecido e ordem técnica, sem hipótese de usuário para testar, e não se beneficia de inspeção quinzenal. Três perguntas resolvem: o que vamos construir pode mudar com o aprendizado? Existe alguém com autoridade real para reordenar prioridades? O time consegue entregar algo utilizável em uma Sprint? Se alguma resposta for não, outra forma de trabalhar serve melhor.
